| Februar 2016 | Entwässerungsantrag endlich vollständig und eingereicht |
| 3. März 2016 | Baugenehmigung erteilt |
| 9. März 2016 | Garage bei Zapf bestellt (Abruf, sobald das Haus gerichtet ist) |
| Ende März 2016 | Das „Hier baut Danhaus“-Schild wird auf dem Grundstück aufgestellt |
| 3. Mai 2016 | Baustellentermin mit allen Beteiligten |
| 1. Juli 2016 | Baustrom erhalten |

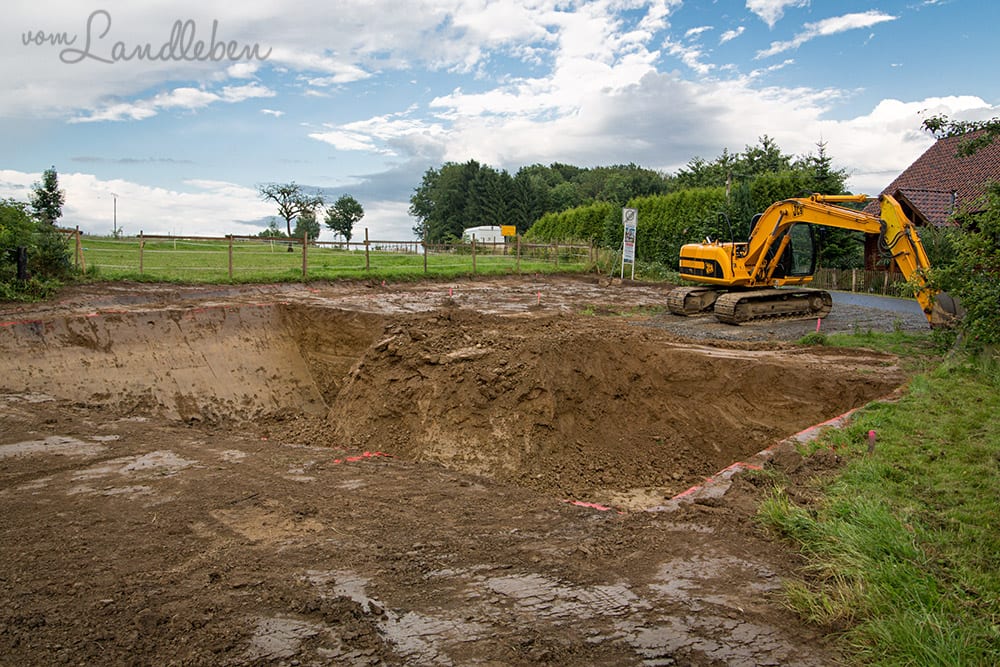

| 13. – 16. Juli 2016 | Ausheben und Schottern der Baugrube, Planieren und Schottern des Kranstellplatzes |
| 18. Juli 2016 | Schnurgerüst |
| 26. Juli 2016 | Kellerfundament gegossen |

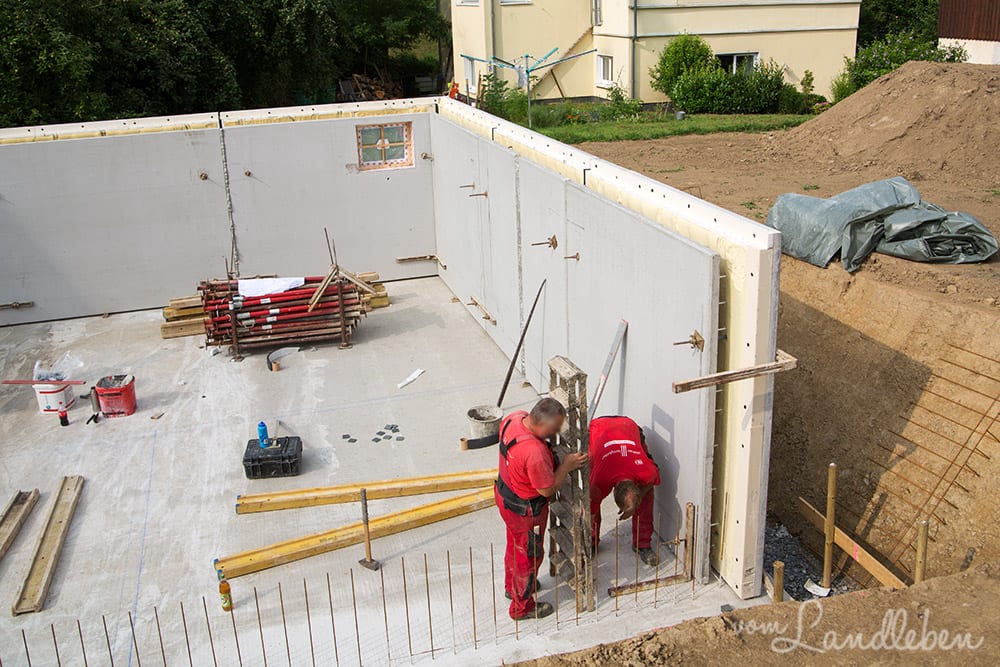

| 28. Juli 2016 | Kellermontage |
| ab dem 29. Juli 2016 | Abdichtung des Kellers |
| 4. August 2016 | Kellerabnahme |
| 15. – 20. August 2016 | Verfüllen der Baugrube, Punktfundamente für die Loggia, Einbau der Zisterne |

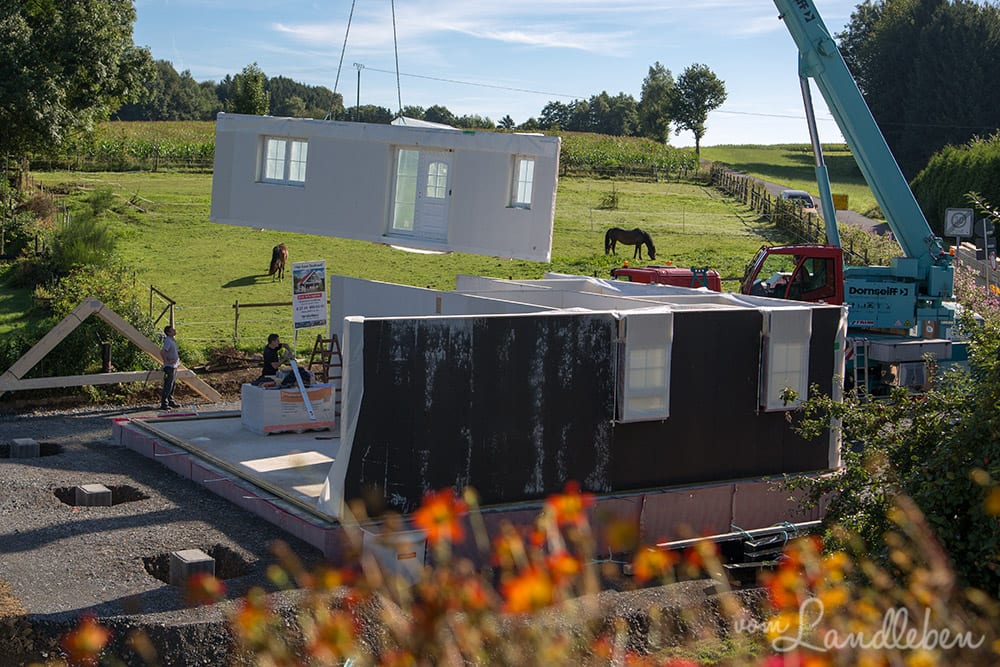

| 23. August 2016 | Richttermin |
| 29. August 2016 | 1. Montagetermin Elektro |
| 30. August 2016 | 1. Montagetermin Sanitär |
| 19. – 30. September 2016 | Fertigstellung der Loggia, Montage der Regenrinnen |
| 30. September 2016 | Sohlabklebung im Keller |

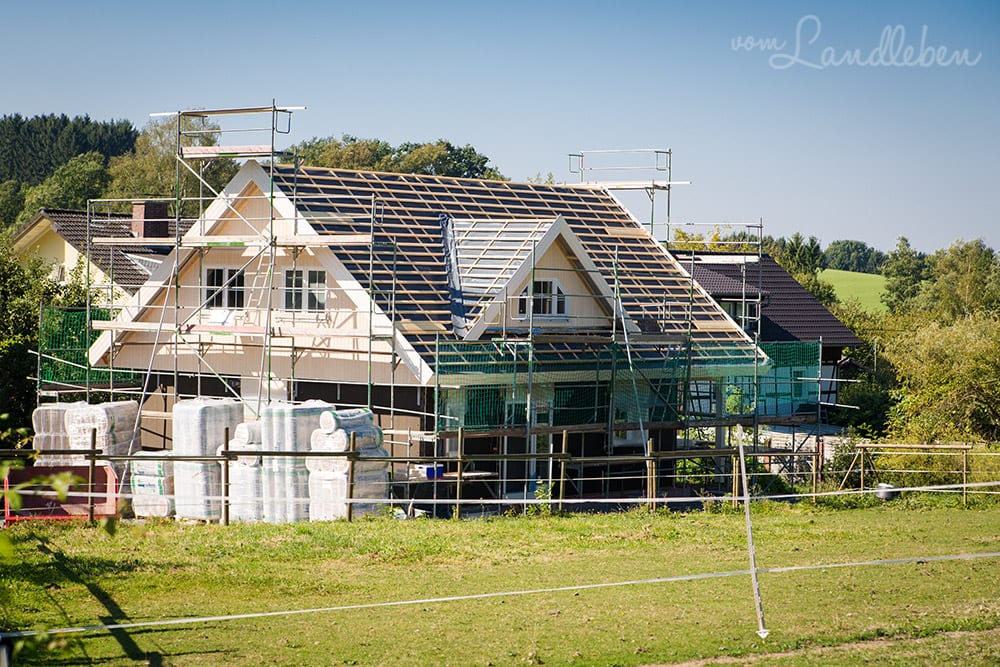

| 5. – 10. Oktober 2016 | Dacheindeckung, beginnender Ausbau im Dachgeschoss |
| 10. Oktober 2016 | Richtfest |

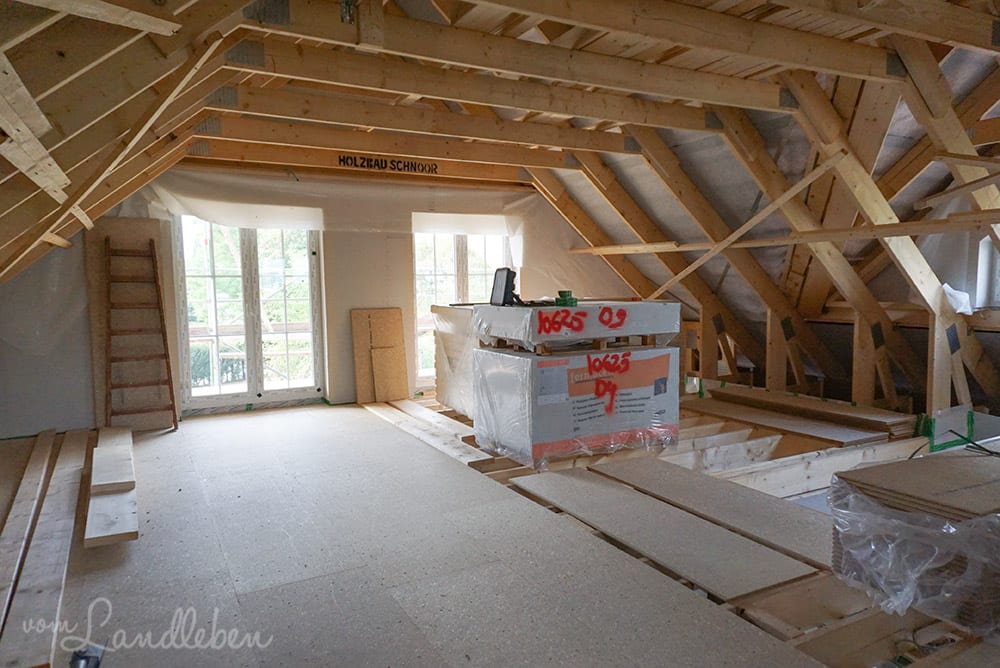

| 24. Oktober 2016 | Stellung der Wände im Dachgeschoss |
| 24. – 27. Oktober 2016 | Abbau des Gerüsts |
| 25. – 27. Oktober 2016 | 2. Montagetermin Elektro und Sanitär |
| 27. Oktober 2016 | Einsetzen der Dachfenster |
| 8. – 10. November 2016 | 1. Montagetermin Acalor (Fußbodenheizung) |
| 9. – 11. November 2016 | Streifenfundament für die Garage |
| 12. November 2016 | Estrich |
| 14. – 18. November 2016 | Klinkerarbeiten |
| 21. November – 3. Dezember 2016 | Verspachteln und Schleifen der Fermacell-Wände, Tapezieren mit Malervlies |
| 22. & 23. November 2016 | 2. Montagetermin Acalor, Stellung des Außengeräts |
| 24. November 2016 | Beginn der Anheizphase |
| 29. November 2016 | Gartenhäuschen-Fundament begonnen, Mulde angelegt |
| 5. – 15. Dezember 2016 | Verlegen der Fliesen in Bad und Gäste-WC, von Vinylboden in den übrigen Räumen |
| 12. Dezember 2016 | Fliesenspiegel in der Küche angebracht |
| 12. Dezember 2016 | Beginn der GaLa-Arbeiten |
| 19. Dezember 2016 | Einbau der Innentüren |
| 19. Dezember 2016 | Abschließender Montagetermin Sanitär, Lieferung der Badezimmermöbel |
| 21. Dezember 2016 | Einbau der Treppen |
| 21. Dezember 2016 | Lieferung der Garage |
| ab dem 26. Dezember 2016 | Streichen & Tapezieren |
